追风逐日 “超级工程”建设揭秘“疆电入渝”“西电东送” “澎湃动能”奔涌而来
第004版:重报深一度
上一版 下一版
追风逐日 “超级工程”建设揭秘
“疆电入渝”
“西电东送” “澎湃动能”奔涌而来

重庆日报
重庆日报报业集团主办
3上一篇  下一篇4
2025 年 06 月 10 日 星期 放大 缩小 默认

追风逐日 “超级工程”建设揭秘

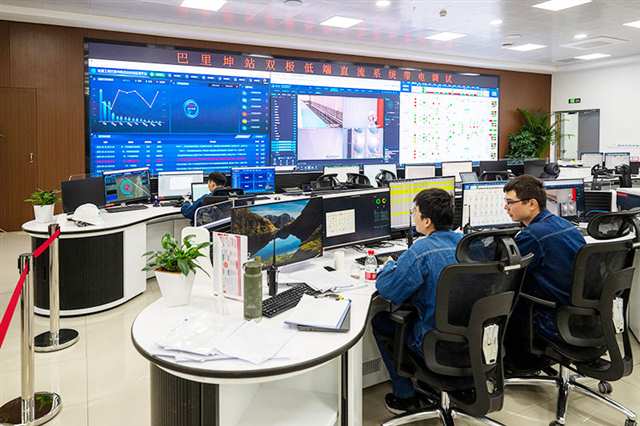

  5月25日,新疆哈密巴里坤县,工作人员在巴里坤±800千伏换流站的主控室内工作。

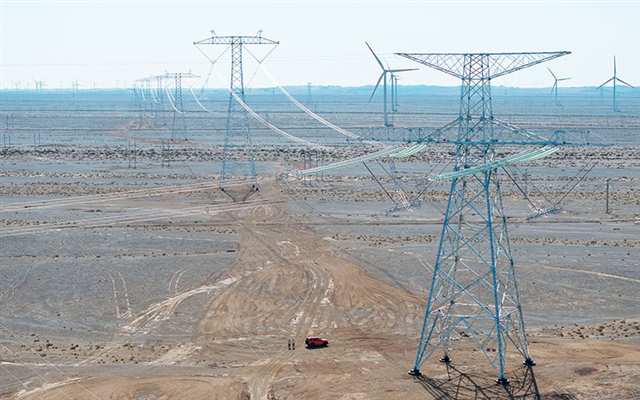

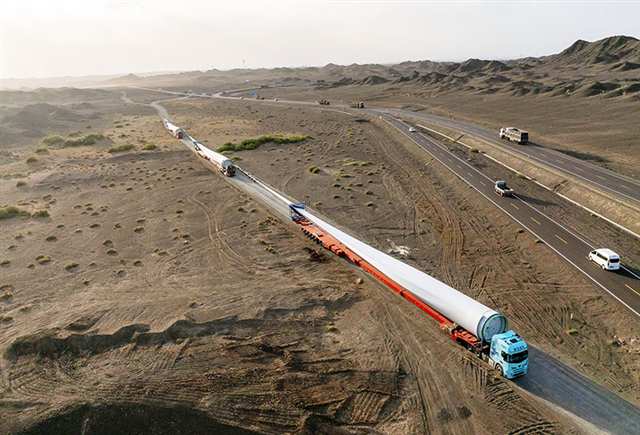

  5月25日,巴里坤县三塘湖镇,卡车将风力发电机叶片送往工地。

  5月25日,巴里坤县国家电投哈密石城子电站,工作人员在光伏板间工作。

  5月27日,甘肃酒泉桥湾地区,工作人员驾车在无人区巡查。

  5月29日,甘肃武威古浪县八步沙林场,工作人员在腾格里沙漠进行检查。

  6月5日,渝北换流站。

  初夏,大西北戈壁滩,阳光耀眼、风力十足。

  阳光与风能转化为强大电流,将从哈密出发,跨越天山、河西走廊、秦岭,向着重庆奔涌。

  5月24日至29日远赴新疆、甘肃,6月5日在重庆渝北,记者实地探访哈密—重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)部分关键点位,聚焦那些在极端环境下艰苦奋战的建设者,倾听这项“超级工程”建设背后的生动故事。

  新疆 哈密巴里坤县

  “进站就被天气震住了”

  “第103项试验现在开始发令,5、4、3、2、1,执行!”新疆哈密巴里坤县,是“疆电入渝”工程的第一站。5月25日,在巴里坤±800千伏换流站主控室,随着指令下达,“交直流线路故障试验”开始了。

  新疆送变电公司工作人员黄亮紧盯大屏幕上的关键参数,随着试验顺利完成,脸上泛起笑容。

  今年32岁的黄亮是重庆万州人,2016年大学毕业后来到新疆,“今年2月,我到了巴里坤换流站,进行投运前的各种带电模拟实验。”

  “双极低端测试项目多达200余项,每天调度指挥下令很快,直流输电系统运行工况改变很多,需要大家高度集中精力。”黄亮说,试验的节奏快、要求高,容不得一丝马虎。

  “整个过程非常紧凑,大量设备需要人去检查,包括每颗螺丝是否紧固、每台设备状态是否正常、后台的信号是否准确等。”黄亮的眼睛里有些血丝,“最关键的时候,大家连续奋战20天,每天忙到凌晨两三点钟是常态。”

  “刚进站的时候,我被那里的天气震住了:风像刀子一样刮在脸上,热的时候像怀里揣着团火。但我现在觉得,这份辛苦非常值得。因为今年夏天,家乡父老度夏不会恼火了,空调放心开!”黄亮笑着说。

  新疆 三塘湖

  价值上亿元的阀塔全是“中国造”

  三塘湖镇是巴里坤县一个偏远乡镇,巴里坤±800千伏换流站就在这里。

  “今天是个好天气,风力最多两级。”5月25日,国网特高压公司巴里坤换流站项目副经理陈绪德伸出双手“测”了一下风,笑了笑。

  不过,现场的风声仍能盖过陈绪德说话的声音,即便大家离得很近,也都要扯着嗓子说话。

  “风大的时候,人站都站不稳。”陈绪德打开手机相册,播放了前年12月拍摄的“风吹雪”画面和去年4月拍摄的“风沙墙”画面。

  特高压电力安装属于特种作业,风力6级及以上就严禁作业。巴里坤换流站工程业主项目负责安全的管理人员高奕飞介绍,刮大风的时候,即使320吨履带吊车也无法把施工人员稳稳“举”到空中。

  “一年有近1/4的时间为6级大风时段,10月份开始下雪,每年实际上只有7个月有效工期。”陈绪德介绍,为了抢工期,巴里坤换流站采用了装配式技术,“你看这里的围墙、8公里长的电缆沟都用了装配式技术。”

  现代技术的运用无处不在。换流阀厅内,上万片晶闸管芯片以微秒级精度协同工作,交流正弦波“重组”为直流电。

  “眼前这一组组阀塔,价值上亿元,全部是‘中国造’。”陈绪德自豪地说。

  新疆 石城子

  “风车转一天够一家用一年”

  一列列光伏电板如同蓝色的波浪,一直延伸到视野尽头……这里是石城子光伏产业园,距离哈密市区30多公里,是新疆第一个装机容量达百万千瓦的光伏产业园,多家光伏发电企业入驻。

  “这里每天平均发电15小时,全年发电1600多小时。”5月25日,国网新疆电力公司哈密供电公司相关负责人介绍。

  低碳发电,智慧管理。国家电投哈密石城子电站主控室的大屏上,当天发电的实时数据一目了然。实际与预测功率、实测与预测风速曲线也随着时间点不停变化。

  电站运维员余地介绍,数据来自360度无死角的摄像头,以及搭载了高清摄像头和传感器的巡检机器人,“我们从手机上也能看到,哪怕不在场站内,数据异常也会自动报警。”

  走进国投新疆新能源公司三塘湖风电项目部,映入眼帘的是一座座近百米高的风车,半径50米长的叶片呼呼作响……

  “三塘湖海拔在1400米到1500米之间,风能资源丰富,年均风速8.2米每秒,年风速有效小时数达7344小时,是新疆九大风区之一。”国投巴里坤新能源有限公司工作人员李金龙介绍,风速最高的时候,风车每分钟转14圈,转一天就能满足普通家庭一年的用电需求。

  甘肃 酒泉桥湾地区

  “没信号没娱乐,工作就是乐趣”

  5月27日,在甘肃酒泉市桥湾地区,粒粒砾石反射着白炽的阳光,暴风雪,野狼出没,还要与孤独为伴……在无人区架设特高压线路,那种滋味很难想象。

  “没信号,没娱乐项目,工作本身就是乐趣。”上海送变电公司哈重线甘1标项目经理丁晨介绍,该公司负责建设的特高压线路跨越110多公里无人区。

  丁晨记得,2024年10月的一天,最低气温骤降到-10℃以下。工人周劲锋“全副武装”地去架线——头戴保暖帽,穿着可以自发热的保暖服,外面裹着厚厚的工装,但还是觉得寒风刺骨。狂风裹挟着坚硬的冰粒,拍打着他似乎已失去知觉的脸。从凌晨5∶50起床到中午再次上塔,中间他没有歇一刻。

  风雪越来越大,电线被厚冰裹覆,摆幅也越来越大。“赶快下来,收工!”班长拿起对讲机反复呼叫,对讲机已贴在耳朵上,但除了风声和电磁干扰声,无人应答。

  正当大家的心提到嗓子眼的时候,对讲机里传来周劲锋的声音:“班长再等等,我们很快完工。”

  工人们全力抓紧导线,直到最后一根导线跨越两座铁塔。验收后,工人们颤颤巍巍地依次从塔上走下,一个个被搀进了工地板房。

  从2023年12月进场到今年1月7日完工,这群年轻人就这样在无人区奋战了一年多。

  甘肃 武威古浪县八步沙林场

  在沙漠里“种”铁塔

  甘肃省武威市古浪县八步沙林场位于腾格里沙漠边缘。在这里,特高压工程建设与生态保护并行,沙漠中的绿植生机勃勃,抵御着滚滚黄沙的侵蚀。

  “40多年前,当地六位老汉用麦草格子在这里种出一片绿洲。新一代建设者在沙漠里‘种’出了30多座铁塔。”董德品是国网甘肃省电力公司哈重工段甘6标段安全质量业主负责人。5月29日,他指着输电塔基座四周铺设的数百平方米草方格说:“这不仅仅是生态保护的需要。在沙漠里开挖,容易有坍塌的风险,并且流沙也会腐蚀铁塔基座。”

  沙漠里铁塔如何站稳“脚跟”?施工方采取了“沙漠灌注桩”技术。董德品展示了几张图片:直径1.5米的铁制护壁犹如巨型罐头般被垂直压入15米深的沙层,把周围流沙固定住,在“铁罐头”里浇筑混凝土,凝固后护壁抽出,铁塔便能在沙漠里稳稳“扎根”。

  重庆 渝北换流站

  “场平抢一天,工程就能往前推一天”

  6月5日,渝北区大湾镇太和村,阳光洒向一片新厂房。这里是渝北换流站,是西南地区首个受端换流站,也是“疆电入渝”工程的终点。

  换流站最靠里的区域,坐落着调相机厂房。调相机是渝北换流站的核心装备,担负保障特高压直流输电系统稳定运行的重任。

  “目前,厂房内两台调相机的主辅设备安装均已接近尾声,现阶段正全力投入各分系统的调试中……”国网重庆电科院电源技术中心主任工程师李登峰一边介绍,一边和同事记录下各项数据。

  在交直流设备区之间,安放着换流站的“心脏”——换流变压器。14台低端换流变压器长10.5米、宽4.5米、高4.7米、重达272吨,目前已全部调试完成。在这里,换流变压器与换流阀协同作业,不仅实现交直流电力的无缝转换,更肩负起电压调节、故障隔离、短路电流限制等多重任务。

  据介绍,渝北换流站总占地面积27.13公顷,约40个足球场大小。“不容易啊,我们建设过程中使用超过170台大型机械,高峰期参建人数超2000人。”国网重庆建设公司副总经理、渝北±800千伏换流站工程业主项目部项目经理李自若感慨。

  这里的地形是“六梁七沟一河道”,最大高差达66米,场地平整工作对工程进展至关重要。李自若介绍,场地挖填方量近300万立方米,各个工作面昼夜交替,两班倒安排作业,24小时不停工,仅用4个月,就完成了主要区域场平施工。

  “为啥要这么‘抢’?因为场平‘抢’一天,整个工程就能往前推一天。”李自若说。

  (本版稿件由记者崔曜采写,图片由记者崔力摄)
